ЕНиР. Сборник Е28. Монтаж подъемно-транспортного оборудования. Выпуск 2. Оборудование прерывного действия
(утв. Постановлением Госстроя СССР, Госкомтруда СССР и Секретариата ВЦСПС от 05.12.1986 № 43/512/29-50)
Внимание
Документ утратил силу с 01.01.2021 в связи с изданием Постановления Правительства РФ от 13.06.2020 № 857. Выпуск 1 Сборника Е28 включен в информационный банк отдельным документом. Выпуск 3 Сборника Е28 включен в информационный банк отдельным документом.
Утверждены
Постановлением Госстроя СССР,
Госкомтруда СССР и Секретариата ВЦСПС
от 5 декабря 1986 г. № 43/512/29-50
ЕНиР. ЕДИНЫЕ НОРМЫ И РАСЦЕНКИ НА СТРОИТЕЛЬНЫЕ, МОНТАЖНЫЕ И РЕМОНТНО-СТРОИТЕЛЬНЫЕ РАБОТЫ
МОНТАЖ ПОДЪЕМНО-ТРАНСПОРТНОГО ОБОРУДОВАНИЯ
ОБОРУДОВАНИЕ ПРЕРЫВНОГО ДЕЙСТВИЯ
Предназначены для применения в строительно-монтажных, ремонтно-строительных и приравненных к ним организациях, а также в подразделениях (бригадах, участках) производственных объединений, предприятий, организаций и учреждений, осуществляющих строительство и капитальный ремонт хозяйственным способом, переведенных на новые условия оплаты труда работников в соответствии с Постановлением ЦК КПСС, Совета Министров СССР и ВЦСПС «О совершенствовании организации заработной платы и введении новых тарифных ставок и окладов работников производственных отраслей народного хозяйства».
Разработаны Центром по научной организации труда и управления в энергетическом строительстве Минэнерго СССР «Энергостройтруд» и Нормативно-исследовательской станцией № 3 при тресте «Гидромонтаж», с использованием нормативных материалов других министерств и ведомств под методическим руководством и при участии Центрального бюро нормативов по труду в строительстве (ЦБНТС) при ВНИПИ труда в строительстве Госстроя СССР.
Технология производства работ, предусмотренная в сборнике, согласована со Специальным конструкторским бюро (СКБ «Мосгидросталь») Минэнерго СССР.
ВВОДНАЯ ЧАСТЬ
1. Настоящий выпуск содержит нормы и расценки на монтаж и демонтаж кранов мостовых, козловых, портальных, консольных, башенных, башенно-стреловых и перегружателей.
2. Нормами и расценками настоящего сборника предусмотрено производство работ с соблюдением требований инструкции \frac{\text{ВСН }413 - 80}{\text{ММСС СССР}} «Монтаж подъемно-транспортного оборудования», а также требований Госгортехнадзора.
3. Качество работ, выполняемых рабочими, должно удовлетворять требованиям действующих технических условий на производство и приемку работ.
Рабочие должны знать и выполнять все требования, предусмотренные указанными документами, обеспечивающими требуемое качество работ.
Работы должны производиться в соответствии с требованиями СНиП III-4-80 «Техника безопасности в строительстве».
4. Тарификация работ произведена в соответствии с ЕТКС, вып. 3, разд. «Строительные, монтажные и ремонтно-строительные работы», утвержденного 17 июля 1985 г., и вып. 2, разд. «Сварочные работы», утвержденного 16 января 1985 г.
5. Нормами настоящего выпуска учтены и отдельной оплате не подлежат следующие работы:
переходы исполнителей, связанные с подготовкой и завершением работ, организацией работы и рабочего места, а также перемещение оборудования и материалов в пределах рабочей зоны на расстояние до 100 м;
комплектование узлов и деталей оборудования;
распаковка и расконсервация (консервация и упаковка) узлов и деталей оборудования (без вскрытия и разборки узлов механизмов), смазка тросов;
установка и снятие такелажных средств (талей, домкратов), выкладка и разборка шпальных клеток;
установка и снятие стыковочных приспособлений и деталей;
строповка, перестроповка и расстроповка узлов и деталей оборудования при их монтаже и демонтаже;
проверка геометрических размеров монтируемого оборудования;
перестановка подмостей и лестниц высотой до 5 м;
очистка от ржавчины, мелкая правка конструкций ранее демонтированных кранов в пределах допусков;
участие в перегонах (перемещениях) монтажных кранов в пределах рабочей зоны.
6. Нормами и расценками выпуска не предусмотрены, кроме случаев, оговоренных в составах работ:
установка, снятие и передвижка подъемных мачт канатных подъемников, монтажных шевров и их оснастка;
изготовление подмостей и специальной оснастки;
работа машинистов кранов, участвующих в монтаже или демонтаже;
сдача оборудования представителям Госгортехнадзора;
исправление дефектов в оборудовании, допущенных заводом-изготовителем, а также возникших при неправильной транспортировке, перегрузке и хранении.
7. Нормы настоящего выпуска рассчитаны на выполнение работ по монтажу и демонтажу тяжеловесных узлов и деталей оборудования с применением передвижных кранов соответствующей грузоподъемности, кроме случаев, оговоренных в параграфах.
При производстве работ с применением электрических лебедок Н. вр. и Расц. умножать на 1,25 (ВЧ-1).
8. Нормами выпуска предусмотрен монтаж стальных конструкций кранов, прошедших контрольную сборку, поставляемых заводами-изготовителями отдельными отправочными марками, масса и габариты которых определяются из условий их транспортировки железнодорожным транспортом.
9. Нормами предусмотрено крепление узлов металлоконструкций на чистых болтах. При креплении узлов металлоконструкций на высокопрочных болтах дополнительно оплачиваются все работы, связанные с их установкой.
10. Нормы настоящего выпуска рассчитаны на выполнение работ по монтажу кранов на высоте до 10 м от уровня опорной площадки, на которой ведутся работы, или от земли.
Н. вр. и Расц. умножать на коэффициент при выполнении работ на высоте, м: св. 10 до 25 — на 1,1 (ВЧ-2); св. 25 до 40 — на 1,15 (ВЧ-3); св. 40 до 70 — на 1,3 (ВЧ-4); св. 70 — на 1,5 (ВЧ-5).
11. В ряде параграфов настоящего выпуска нормы времени и расценки построены на спаренный измеритель (спаренные нормы). Нормы эти связаны функциональной зависимостью и не могут применяться в отрыве друг от друга.
Ниже приводится пример применения спаренных норм.
Определить нормы на монтаже моста мостового крана массой 75 т, поступившего с завода-изготовителя на монтажную площадку из двух полумостов.
Н. вр., учитывающая количество собранных мостов по § Е28-2-1, п. 5 136 x 1 = 136 чел.-ч;
Н. вр., учитывающая массу моста крана, по § Е28-2-1, п. 6 1,7 x 75 = 127,5 чел.-ч.
Общая Н. вр. на монтаж моста крана будет равна: 136 + 127,5 = = 263,5 чел.-ч.
12. Нормами выпуска предусмотрено выполнение работ рабочими следующих профессий:
монтажники подъемно-транспортного оборудования прерывного действия;
электросварщики ручной сварки, которые для краткости соответственно именуются «монтажники» и «электросварщики».
ГЛАВА 1. МОНТАЖ КРАНОВ МОСТОВЫХ ЭЛЕКТРИЧЕСКИХ
§ Е28-2-1. Монтаж кранов мостовых электрических общего назначения, специальных, металлургических

Рис. 1. Кран мостовой электрический
1 — механизм передвижения крана; 2 — мост крана;
3 — грузовая тележка; 4 — люлька осмотра троллей;
5 — кабина управления
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
| Установка балансирных тележек на подкрановый путь 1. Установка тележек на подкрановый путь с временным раскреплением. 2. Выверка тележек и окончательное крепление. | 5 разр. — 1 4 « — 1 3 » — 2 | 1 тележка 1 т | 2,4 0,9 | 1-86 0-69,8 | 1 2 |
| Монтаж моста крана | |||||
| 1. Подъем и установка | 6 разр. — 1 | ||||
| полумостов на подкрановый | 5 « — 1» | ||||
| путь. 2. Установка и крепле- | 4 « — 3» | ||||
| ние концевых балок с полумостами. 3. Проверка геометрической схемы моста и окончательное крепление стыковых соединений. 4. Установка, выверка и крепление рельс грузовой тележки. 5. Установка тупиковых упоров. | 3 « — 2» | ||||
| 6. Установка люльки для осмотра троллей. 7. Установка монорельса | |||||
| При массе крана, т: | |||||
| до 50 | 1 мост 1 т | 48 2,4 | 39-36 1-97 | 3 4 | |
| « 100» | 1 мост 1 т | 136 1,7 | 111-52 1-39 | 5 6 | |
| св. 100 | 1 мост 1 т | 352 0,9 | 288-64 0-73,8 | 7 8 | |
| Монтаж механизма передвижения крана | |||||
| 1. Подъем и установка ре- | 5 разр. — 1 | 1 меха- | 44 | 35-20 | 9 |
| дукторов с центрированием. | 4 « — 1» | низм пе- | |||
| 2. Установка промежуточных валов. 3. Установка тормозных шкивов на валы электродвигателей. 4. Установка, выверка и крепление электродвигателей. 5. Установка тормозов с выверкой и креплением. | 3 « — 1» | редвижения 1 т | 8,2 | 6-56 | 10 |
| Сборка рамы грузовой тележки Сборка рамы из отдельных марок с креплением. | 5 разр. — 1 4 « — 2 3 » — 2 | 1 рама 1 т | 6,1 1,6 | 4-75 1-24 | 11 12 |
| Монтаж грузовой тележки | |||||
| 1. Установка и крепление | 5 разр. — 1 | ||||
| колес. 2. Установка редукто- | 4 « — 2» | ||||
| ров на тележку с креплением. | 3 « — 2» | ||||
| 3. Установка барабанов с креплением. 4. Установка, выверка и крепление электродвигателей. 5. Установка тормозов. 6. Подъем и установка грузовой тележки на мост крана. 7. Установка тупиковых упоров. При грузоподъемности тележки, т: | |||||
| до 150 | 1 тележка 1 т | 47 3,2 | 36-57 2-49 | 13 14 | |
| св. 150 | 1 тележка 1 т | 57 2,6 | 44-35 2-02 | 15 16 | |
| Установка кабины управления Установка кабины управления с креплением. | 5 разр. — 1 4 « — 2 3 » — 1 | 1 кабина | 18 | 14-36 | 17 |
| Запасовка грузовых полиспастов | |||||
| 1. Подготовка подвески или | 6 разр. — 1 | ||||
| траверсы к запасовке. 2. Ус- | 5 « — 1» | ||||
| тановка бухт с канатом на | 4 « — 2» | ||||
| козлы. 3. Размотка каната. | 3 « — 1» | ||||
| 4. Внешний осмотр, отрезка и подъем каната. 5. Запасовка полиспаста с проводкой каната через отводные блоки: | |||||
| основного подъема | 1 канат 100 м | 42 8 | 35-70 6-80 | 18 19 | |
| вспомогательного подъема | 1 канат 100 м | 35 6 | 29-75 5-10 | 20 21 |
§ Е28-2-2. Монтаж кранов мостовых гидротехнических
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|---|
| Установка балансирных тележек на подкрановый путь 1. Сборка концевых балок с ведомыми балансирами. 2. Установка балансирных тележек на подкрановый путь. 3. Выверка тележек и окончательное крепление. | 5 разр. — 1 4 « — 3» | 1 тележка 1 т | 5,1 1,4 | 4-27 1-17 | 1 2 |
| Монтаж моста крана | |||||
| 1. Установка полумостов на | 6 разр. — 1 | 1 мост | 364 | 298-48 | 3 |
| подкрановый путь. 2. Уста- | 5 « — 2» | 1 т | 4,6 | 3-77 | 4 |
| новка и крепление концевых | 4 " - 2 | ||||
| балок с мостом. 3. Установка подтележечного рельса. 4.Выверка моста по высотным отметкам. 5. Проверка геометрической схемы моста. | 3 " - 3 | ||||
| 6. Окончательное крепление. | |||||
| Монтаж механизма передвижения 1. Снятие крышек люков моста с последующей их установкой на место. 2. Спускание в люки узлов механизмов передвижения крана. 3. Установка редукторов, промежуточных валов, электродвигателей и тормозов с креплением. | 5 разр. - 2 4 " - 3 3 " - 2 | 1 механизм передвижения 1 т | 86 15 | 68-68 11-98 | 5 6 |
| Сборка рамы грузовой тележки Сборка рамы грузовой тележки из отдельных марок | 5 разр. - 1 4 " - 3 3 " - 2 | 1 рама 1 т | 25,5 8,2 | 19-89 6-40 | 7 8 |
| Монтаж грузовой тележки | |||||
| 1. Установка рамы тележки. | То же | 1 грузо- | 76 | 59-28 | 9 |
| 2. Установка механизмов основного и вспомогательного подъемов с креплением. | вая тележка 1 т | 4,3 | 3-35 | ||
| 3. Установка узлов механизма передвижения грузовой тележки. | |||||
| Установка кабины управления Установка кабины управления с креплением | 5 разр. - 1 4 " - 2 3 " - 1 | 1 кабина | 18 | 14-36 | 11 |
| Запасовка грузовых полиспастов | |||||
| 1. Подготовка подвесок к | 6 разр. - 1 | 1 канат | 45,5 | 38-68 | 12 |
| запасовке. 2. Укладка подве- | 5 " - 1 | 100 м | 15 | 12-75 | 13 |
| сок на шпальные клетки. | 4 " - 2 | ||||
| 3. Установка бухт с канатом на козлы. 4. Размотка каната. 5. Протаскивание каната через систему блоков с креплением и намоткой каната на барабаны. | 3 " - 1 |
§ Е28-2-3. Монтаж тельферного крана
| Наименование и состав работ | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|
| Монтаж конструкций крана 1. Установка моста крана на подкрановые балки. 2. Установка грузовой тележки на мост крана. | 1 кран 1 т массы | 34 2,6 | 25-33 1-94 | 1 2 |
| Установка тельфера | ||||
| 1. Установка тельфера с за- | 1 тельфер | 15,5 | 11-55 | 3 |
| водкой колесами на балки. | 1 т массы | 3,4 | 2-53 | 4 |
| 2. Запасовка блоков стальным канатом с креплением концов его и намоткой на барабан лебедки. |
| Наименование и состав работ | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|
| Установка токоприемников и троллеедержателей Подъем и установка токоприемников и троллеедержателей с выверкой и креплением. | 1 шт. 1 т | 1,1 8,9 | 0-83,6 6-76 | 1 2 |
| Установка оградительных сеток Подъем и установка сеток с выверкой и креплением. | 1 м2 | 0,88 | 0-66,9 | 3 |
§ Е28-2-5. Монтаж кранов мостовых электрических кругового действия
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
| Установка балансирных тележек на подкрановый путь | |||||
| 1. Сборка главных балан- | 6 разр. - 1 | 1 | 10,5 | 8-82 | 1 |
| сиров с балансирными тележками. 2. Установка концевых | 5 " - 1 4 " - 3 | тележка 1 т | 3,9 | 3-28 | 2 |
| балок на опоры с главными балансирами. 3. Разметка мест установки тележек. | 3 " - 1 | ||||
| 4. Подъем и установка балансирных тележек в сборе с концевыми балками на подкрановый путь. 5. Выверка тележек по осям и отвесам. | |||||
| 6. Раскрепление тележек талрепами. | |||||
| Сборка полумостов Сборка полумостов из отдельных марок с креплением. | 6 разр. - 1 5 " - 1 4 " - 3 3 " - 2 | 1 полумост 1 т | 44 4,4 | 36-08 3-61 | 3 4 |
| Монтаж моста | |||||
| 1. Подъем и установка по- | 6 разр. - 1 | 1 мост | 1373 | 1125-86 | 5 |
| лумостов. 2. Стыковка полу- | 5 " - 1 | 1 т | 3,5 | 2-87 | 6 |
| мостов с концевыми балками. | 4 " - 3 | ||||
| 3. Сверление отверстий во фланцевых соединениях. | 3 " - 2 | ||||
| 4. Зачистка сварных швов. | |||||
| 5. Определение горизонтального прогиба полумостов. | |||||
| 6. Разметка мест прокладки рельсов. 7. Установка рельсов под грузовую тележку с креплением. 8. Участие в заполнении формуляра. | |||||
| Установка механизма передвижения крана | |||||
| 1. Подъем и установка ва- | 6 разр. - 1 | 1 | 25 | 20-20 | 7 |
| лов и редукторов с центровкой, выверкой и креплением. | 4 " - 2 3 " - 2 | механизм 1 т | 4,7 | 3-80 | 8 |
| 2. Участие в заполнении формуляра. | |||||
| Сборка рамы грузовой тележки Сборка рамы из отдельных марок с креплением. | 5 разр. - 2 4 " - 3 3 " - 2 | 1 марка 1 т | 50 11 | 39-93 8-78 | 9 10 |
| Монтаж грузовой тележки | |||||
| 1. Установка рамы тележ- | 5 разр. - 2 | 1 | 110 | 87-85 | 11 |
| ки. 2. Установка балансиров тележки. 3. Установка механизма подъема. 4. Установка ограничителя подъема. | 4 " - 3 3 " - 2 | тележка 1 т | 2,7 | 2-16 | 12 |
| 5. Установка электротельфера. 6. Установка кабельных барабанов. 7. Установка ограждений. 8. Установка грузовой тележки. 9. Установка упоров. 10. Центрирование электродвигателей. | |||||
| Установка кабины управления Установка кабины управления с выверкой и креплением. | 5 разр. - 1 4 " - 2 3 " - 1 | 1 кабина | 18 | 14-36 | 13 |
| Монтаж электротельфера на мосту | |||||
| 1. Установка кронштейнов | 4 разр. - 3 | 1 | 50 | 37-70 | 14 |
| для монорельса. 2. Укладка монорельса с разметкой места укладки. 3. Установка кабельных тележек. 4. Установка тельфера. | 3 " - 2 | тельфер 1 т | 11 | 8-29 | 15 |
| Монтаж портала 1. Подъем и установка марок портала. 2. Установка площадок, лестниц и ограждений. 3. Монтаж электротельфера. 4. Установка кабельных тележек. 5. Установка ограничителей. | 6 разр. - 1 5 " - 1 4 " - 3 3 " - 2 | 1 портал 1 т | 252 7,5 | 206-64 6-15 | 16 17 |
| Запасовка грузовых полиспастов | |||||
| 1. Установка лебедок для | 6 разр. - 1 | ||||
| запасовки. 2. Подъем кату- | 5 " - 1 | ||||
| шек с канатом и опускание каната с блоком на проектную отметку. 3. Запасовка полиспастов с намоткой каната на барабан: | 4 " - 3 | ||||
| основного подъема | 1 канат 100 м | 71 13,5 | 61-63 11-72 | 18 19 | |
| вспомогательного подъема | 1 канат 100 м | 59 10 | 51-21 8-68 | 20 21 |
ГЛАВА 2. МОНТАЖ И ДЕМОНТАЖ КРАНОВ КОЗЛОВЫХ, ПОЛУКОЗЛОВЫХ И ГИДРОТЕХНИЧЕСКИХ
§ Е28-2-6. Монтаж кранов козловых и полукозловых общего назначения

Рис. 2. Кран козловой общего назначения
1 - механизм передвижения крана; 2 - жесткая и гибкая
опоры крана; 3 - кабина управления; 4 - мост крана;
5 - грузовая тележка
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|---|
| Установка ходовых тележек на подкрановый путь 1. Разметка мест установки. 2. Установка ходовых тележек на подкрановый путь с временным закреплением. | 5 разр. - 1 4 " - 2 3 " - 1 | 1 тележка 1 т | 7,2 0,8 | 5-74 0-63,8 | 1 2 |
| Сборка конструкций моста | |||||
| 1. Сборка конструкций из | 6 разр. - 1 | 1 секция | 37 | 30-34 | 3 |
| отдельных элементов с уста- | 5 " - 1 | 1 т | 2,9 | 2-38 | 4 |
| новкой стыковых планок. | 4 " - 3 | ||||
| 2. Выверка и крепление стыков. | 3 " - 2 | ||||
| Сборка жесткой и гибкой опор Сборка опор из отдельных элементов с выверкой и креплением. | 6 разр. - 1 5 " - 1 4 " - 2 3 " - 1 | 1 опора 1 т | 40 3,5 | 34-00 2-98 | 5 6 |
| Установка жесткой и гибкой опор Установка опор на ходовые тележки с креплением к монтажным опорам. | То же | 1 опора 1 т | 30 0,8 | 25-50 0-68 | 7 8 |
| Установка монтажных опор 1. Разметка мест установки монтажных опор. 2. Укладка железобетонных плит под опоры. 3. Установка опор с креплением. 4. Укладка груза на монтажные опоры. | 6 разр. - 1 5 " - 1 4 " - 2 3 " - 2 | 1 т | 4,5 | 2-89 | 9 |
| Снятие монтажных опор 1. Снятие груза с монтажных опор. 2. Снятие монтажных опор. 3. Снятие железобетонных плит. | То же | 1 т | 2,5 | 1-61 | 10 |
| Подъем моста | |||||
| 1. Подъем моста. 2. Под- | 6 разр. - 1 | 1 мост | 73 | 60-35 | 11 |
| катка опор под мост. 3. По- | 5 " - 2 | 1 т | 1,2 | 0-99,2 | 12 |
| садка моста на опоры и | 4 " - 4 | ||||
| крепление опор с мостом. | 3 " - 2 | ||||
| 4. Установка стяжек. 5. Выверка и закрепление конструкций крана. | |||||
| Установка грузовой тележки Подъем и установка тележки с закреплением. | 5 разр. - 1 4 " - 1 3 " - 1 | 1 тележка 1 т | 1,7 1,3 | 1-36 1-04 | 13 14 |
| Установка кабины управления | |||||
| 1. Установка опорных ба- | 5 разр. - 1 | 1 кабина | 6,5 | 5-18 | 15 |
| лок на жесткую опору. | 4 " - 2 | ||||
| 2. Установка кабины с креплением. | 3 " - 1 | ||||
| Установка электрических лебедок 1. Подготовка мест установки лебедок. 2. Разметка мест установки. 3. Установка и крепление лебедок. | 6 разр. - 1 4 " - 2 3 " - 1 | 1 лебедка 1 т | 4,4 0,7 | 3-67 0-58,5 | 16 17 |
| Запасовка полиспастов | |||||
| 1. Подготовка подвески | 6 разр. - 1 | ||||
| или траверсы к запасовке. | 5 " - 1 | ||||
| 2. Размотка каната. | 4 " - 2 | ||||
| 3. Внешний осмотр, отрезка и подъем каната. 4. Запасовка грузового полиспаста с креплением концов каната. Полиспаст основного подъ- | 3 " - 1 | 1 канат | 13,5 | 11-48 | 18 |
| ема | 100 м | 4 | 3-40 | 19 | |
| Полиспаст передвижения грузовой тележки | 5 разр. - 1 4 " - 2 3 " - 2 | 1 канат 100 м | 12 5 | 9-34 3-89 | 20 21 |
| Установка кабельного барабана 1. Установка подставки с креплением. 2. Подъем и установка барабана. 3. Крепление барабана. | 5 разр. - 1 4 " - 1 3 " - 1 | 1 барабан 1 т | 4,9 0,6 | 3-92 0-48 | 22 23 |
§ Е28-2-7. Монтаж кранов козловых самомонтирующихся

Рис. 3. Кран козловой самомонтирующийся
1 - механизмы передвижения; 2 - жесткая и гибкая опоры
крана; 3 - кабина управления; 4 - мост крана;
5 - грузовая тележка
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|---|
| Сборка моста 1. Укрупнительная сборка моста из отдельных элементов с установкой стыковых планок. 2. Выверка и крепление моста. | 6 разр. - 1 5 " - 1 4 " - 3 3 " - 2 | 1 секция 1 т | 40 2,8 | 32-80 2-30 | 1 2 |
| Сборка монорельса | |||||
| 1. Укрупнительная сборка | 6 разр. - 1 | 1 т | 4,9 | 4-09 | 3 |
| монорельса с мостом крана. | 4 " - 2 | ||||
| 2. Выверка и крепление монорельса. | 3 " - 1 | ||||
| Установка рельсов грузовых тележек | |||||
| 1. Разметка места уста- | 5 разр. - 1 | 1 т | 5,2 | 4-03 | 4 |
| новки рельсов. 2. Установка | 4 " - 1 | ||||
| на мост крана рельсов под грузовую тележку. 3. Выверка и крепление рельсов. | 3 " - 2 | ||||
| 4. Установка и крепление тупиковых упоров. | |||||
| Установка пилонов (опор) 1. Подготовка мест для установки пилонов. 2. Сборка пилонов. 3. Установка и крепление пилонов. | 6 разр. - 1 4 " - 2 3 " - 2 | 1 т | 5,5 | 4-44 | 5 |
| Сборка и стыковка опор с мостом | |||||
| 1. Выбивка осей из шар- | 6 разр. - 1 | 1 опора | 40 | 33-00 | 6 |
| нирных соединений опор. | 5 " - 1 | 1 т | 3,5 | 2-89 | 7 |
| 2. Сборка опор. 3. Зачистка | 4 " - 2 | ||||
| шарнирных соединений. | 3 " - 2 | ||||
| 4. Стыковка опор с мостом с установкой осей. | |||||
| Установка ходовых тележек | |||||
| 1. Установка подставок. | 5 разр. - 1 | 1 | 7,2 | 5-76 | 8 |
| 2. Подъем и установка ходовых тележек на подкрановый путь. 3. Соединение ходовых тележек с опорными конструкциями крана. | 4 " - 1 3 " - 1 | тележка 1 т | 0,8 | 0-64 | 9 |
| Установка и снятие кронштейнов монтажных полиспастов 1. Выбивка осей. 2. Установка кронштейнов. 3. Снятие и укладка кронштейнов после окончания монтажа. | 5 разр. - 1 4 " - 1 3 " - 1 | 1 кронштейн 1 т | 1 8,3 | 0-80 6-64 | 10 11 |
| Установка лебедок для подъема крана в проектное положение 1. Подготовка такелажных средств. 2. Установка и закрепление лебедок. | 6 разр. - 1 5 " - 1 4 " - 2 3 " - 2 | 1 лебедка 1 т | 3,5 0,7 | 2-89 0-57,8 | 12 13 |
| Запасовка полиспастов для подъема крана | |||||
| 1. Закрепление блоков по- | То же | 1 канат | 20 | 16-50 | 14 |
| лиспастов. 2. Размотка и внешний осмотр каната. | 100 м | 3,5 | 2-89 | ||
| 3. Запасовка каната с креплением концов на лебедках. | |||||
| Самоподъем моста 1. Подъем моста в сборе с опорами при помощи электрических лебедок. 2. Крепление опор с мостом и между собой. | 6 разр. - 1 5 " - 2 4 " - 2 3 " - 3 | 1 мост 1 м подъема | 65 2,4 | 53-30 1-97 | 16 17 |
| Установка стяжек опор крана 1. Сборка стяжек из отдельных элементов. 2. Установка стяжек с закреплением их к опорам. | 6 разр. - 1 4 " - 2 3 " - 2 | 1 элемент 1 т | 5,5 4,5 | 4-44 3-64 | 18 19 |
| Распасовка полиспаста механизма подъема крана | |||||
| 1. Распасовка полиспаста. | 5 разр. - 1 | 1 канат | 10 | 7-78 | 20 |
| 2. Намотка каната на бара- | 4 " - 2 | 100 м | 1,5 | 1-17 | 21 |
| бан. 3. Снятие блоков полиспаста. | 3 " - 2 | ||||
| Демонтаж пилонов (опор) Опускание пилонов и разборка на отдельные части. | То же | 1 т | 2,8 | 2-18 | 22 |
| Установка грузовой тележки Подъем и установка грузовой тележки на рельсы. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 тележка 1 т | 6,5 2,5 | 5-06 1-95 | 23 24 |
| Установка кабины управления | |||||
| 1. Установка опорных ба- | 5 разр. - 1 | 1 кабина | 6,5 | 5-20 | 25 |
| лок под кабину с выверкой. | 4 " - 1 | ||||
| 2. Установка кабины с креплением. 3. Регулировка амортизаторов кабины. | 3 " - 1 | ||||
| Установка и снятие уравнительно-монтажного механизма | |||||
| 1. Установка уравни- | 5 разр. - 1 | 1 | 14 | 11-17 | 26 |
| тельно-монтажного механизма на опоры крана. 2. Снятие механизма после подъема моста. | 4 " - 2 3 " - 1 | механизм 1 т | 13 | 10-37 | 27 |
| Установка электрических лебедок | |||||
| 1. Подготовка и разметка | 6 разр. - 1 | 1 | 4,4 | 3-67 | 28 |
| мест установки лебедок. | 4 " - 2 | лебедка | |||
| 2. Установка и крепление лебедок. | 3 " - 1 | 1 т | 0,7 | 0-58,5 | 29 |
| Установка кабельного барабана | |||||
| 1. Установка подставки на | 5 разр. - 1 | 1 | 4,9 | 3-92 | 30 |
| опоре с креплением. | 4 " - 1 | барабан | |||
| 2. Подъем, установка и крепление барабана. 3. Запасовка троса перемещения кабеля. | 3 " - 1 | 1 т | 0,6 | 0-48 | 31 |
| Запасовка грузовых полиспастов | |||||
| 1. Подготовка подвески и | 6 разр. - 1 | 1 канат | 15 | 12-75 | 32 |
| траверсы к запасовке. | 5 " - 1 | 100 м | 4 | 3-40 | 33 |
| 2. Размотка каната. | 4 " - 2 | ||||
| 3. Внешний осмотр, обрезка и подъем каната. 4. Запасовка грузового полиспаста с креплением концов каната. | 3 " - 1 | ||||
| Запасовка каната передвижения грузовой тележки | |||||
| 1. Подготовка к запасовке | 5 разр. - 1 | 1 канат | 12 | 9-34 | 34 |
| роликов. 2. Размотка кана- | 4 " - 2 | 100 м | 5 | 3-89 | 35 |
| та. 3. Запасовка каната. | 3 " - 2 | ||||
| 4. Крепление концов каната к грузовой тележке и барабану лебедки. |
§ Е28-2-8. Демонтаж кранов козловых общего назначения
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|---|
| Распасовка полиспастов | |||||
| 1. Открепление канатов. | 5 разр. - 1 | ||||
| 2. Распасовка канатов и на- | 4 " - 1 | ||||
| мотка на барабан. Грузовой полиспаст | 3 " - 1 | 1 канат 100 м | 6,7 2 | 5-36 1-60 | 1 2 |
| Полиспаст передвижения грузовой тележки | 4 разр. - 1 3 " - 1 | 1 канат 100 м | 6,1 2,5 | 4-54 1-86 | 3 4 |
| Снятие грузовой тележки 1. Снятие грузовой тележки. 2. Маркировка. | 4 разр. - 1 3 " - 1 | 1 тележка 1 т | 0,9 0,5 | 0-67,1 0-37,3 | 5 6 |
| Снятие электрических лебедок 1. Открепление и снятие лебедок. 2. Маркировка. | 5 разр. - 1 3 " - 1 | 1 лебедка 1 т | 2,2 0,4 | 1-77 0-32,2 | 7 8 |
| Демонтаж моста | |||||
| 1. Открепление секций | 6 разр. - 1 | 1 секция | 29 | 24-11 | 9 |
| консолей от моста и снятие | 5 " - 2 | 1 т | 1,4 | 1-16 | 10 |
| их. 2. Раскрепление опор. | 4 " - 3 | ||||
| 3. Открепление моста от опор крана и снятие его. | 3 " - 2 | ||||
| 4. Разборка моста на элементы (марки). 5. Маркировка. | |||||
| Демонтаж опор | |||||
| 1. Временное раскрепление | 6 разр. - 1 | 1 опора | 35 | 28-88 | 11 |
| тележек. 2. Открепление | 5 " - 1 | 1 т | 2,2 | 1-82 | 12 |
| опор от ходовых тележек. | 4 " - 2 | ||||
| 3. Опускание опор. 4. Разборка опор на элементы. | 3 " - 2 | ||||
| 5. Снятие стяжек. 6. Отсоединение тележек от опор. | |||||
| 7. Маркировка. | |||||
| Снятие кабины управления | |||||
| 1. Открепление кабины от | 4 разр. - 1 | 1 кабина | 3,3 | 2-41 | 13 |
| опоры. 2. Снятие кабины. | 3 " - 2 | ||||
| 3. Маркировка. | |||||
| Снятие ходовых тележек 1. Снятие ходовых тележек. 2. Маркировка. | 5 разр. - 1 4 " - 1 3 " - 1 | 1 тележка 1 т | 3,6 0,4 | 2-88 0-32 | 14 15 |
| Снятие кабельного барабана | |||||
| 1. Снятие и укладка кана- | 4 разр. - 1 | 1 | 2,7 | 1-97 | 16 |
| та и электрического кабеля. | 3 " - 2 | барабан | |||
| 2. Открепление и снятие кабельного барабана. 3. Маркировка. |
Примечание. Монтаж и демонтаж монтажных опор нормировать по нормам и расценкам § Е28-2-6, пп. 9, 10.
§ Е28-2-9. Демонтаж кранов козловых самомонтирующихся
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|---|
| Снятие стяжек опор 1. Открепление и снятие стяжек опор. 2. Маркировка. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 марка 1 т | 2,8 2,3 | 2-18 1-79 | 1 2 |
| Установка и снятие кронштейнов 1. Снятие осей с проушин опор. 2. Установка кронштейнов на опоры. 3. Снятие и укладка кронштейнов после опускания моста. | 5 разр. - 1 4 " - 1 3 " - 2 | 1 кронштейн 1 т | 1 8,3 | 0-77,5 6-43 | 3 4 |
| Запасовка и распасовка полиспастов опускания крана | |||||
| 1. Разматывание каната. | 5 разр. - 1 | 1 канат | 20 | 15-60 | 5 |
| 2. Запасовка полиспастов. | 4 " - 3 | 100 м | 3,5 | 2-73 | 6 |
| 3. Распасовка полиспастов и наматывание каната на барабан. | 3 " - 2 | ||||
| Установка и снятие уравнительно-монтажного механизма 1. Установка уравнительно-монтажного механизма на опоры. 2. Снятие уравнительно-монтажного механизма после опускания моста. | 5 разр. - 1 4 " - 2 3 " - 1 | 1 механизм 1 т | 14 13 | 11-17 10-37 | 7 8 |
| Опускание крана Опускание крана с фиксацией промежуточных положений и опиранием моста крана на временные пилоны (опоры) | 6 разр. - 1 5 " - 2 4 " - 4 3 " - 3 | 1 мост 1 м опускания | 32 1,2 | 26-05 0-97,7 | 9 10 |
| Снятие кабельного барабана | |||||
| 1. Снятие и укладка кана- | 5 разр. - 1 | 1 | 2,5 | 2-00 | 11 |
| та и электрического кабеля. | 4 " - 1 | барабан | |||
| 2. Открепление и снятие кабельного барабана. 3. Маркировка. | 3 " - 1 | 1 т | 0,3 | 0-24 | 12 |
| Демонтаж опор | |||||
| 1. Отсоединение опор от | 5 разр. - 1 | 1 марка | 20 | 15-37 | 13 |
| секций моста и ходовых те- | 4 " - 3 | 1 т | 1,7 | 1-31 | 14 |
| лежек. 2. Выбивка осей из шарнирных соединений. | 3 " - 3 | ||||
| 3. Разборка опор на отдельные элементы. 4. Маркировка. | |||||
| Снятие ходовых тележек | |||||
| 1. Снятие с подкрановых | 5 разр. - 1 | 1 | 3,5 | 2-71 | 15 |
| путей ходовых тележек. | 4 " - 1 | тележка | |||
| 2. Маркировка. | 3 " - 2 | 1 т | 0,4 | 0-31,1 | 16 |
| Распасовка грузового полиспаста 1. Укладка крюковой обоймы (траверсы). 2. Открепление каната. 3. Распасовка каната и намотка его на барабан. | 5 разр. - 1 4 " - 1 3 " - 2 | 1 канат 100 м | 7,5 2 | 5-81 1-55 | 17 18 |
| Распасовка полиспаста механизма передвижения грузовой тележки | |||||
| 1. Открепление каната. | 5 разр. - 1 | 1 канат | 6 | 4-65 | 19 |
| 2. Распасовка каната и на- | 4 " - 1 | 100 м | 2,5 | 1-94 | 20 |
| мотка его на барабан. | 3 " - 2 | ||||
| Снятие электрических лебедок 1. Открепление и снятие лебедок. 2. Маркировка. | 5 разр. - 1 4 " - 1 3 " - 1 | 1 лебедка 1 т | 2,2 0,4 | 1-76 0-32 | 21 22 |
| Снятие кабины управления 1. Открепление и снятие кабины. 2. Маркировка. | 4 разр. - 2 3 " - 2 | 1 кабина | 3,3 | 2-46 | 23 |
| Снятие грузовой тележки 1. Открепление и снятие грузовой тележки. 2. Маркировка. | 4 разр. - 1 3 " - 1 | 1 тележка 1 т | 3,7 1,3 | 2-76 0-96,9 | 24 25 |
| Разборка моста на отдельные элементы 1. Открепление и разборка моста на элементы. 2. Маркировка. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 секция 1 т | 20 1,4 | 15-56 1-09 | 26 27 |
§ Е28-2-10. Монтаж кранов козловых гидротехнических

Рис. 4. Кран козловой гидротехнический
1 - механизм передвижения крана; 2 - опоры крана;
3 - мост крана; 4 - кабина механизмов;
5 - грузовая тележка; 6 - кран-балка
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
| Установка ходовых тележек (ходовых балок) механизма передвижения 1. Разметка мест установки ходовых тележек. 2. Установка тележек в сборе с главными балансирами на подкрановый путь с временным раскреплением. 3. Установка редукторов, тормозов электродвигателей с выверкой и креплением. 4. Установка кожухов. 5. Выверка геометрической схемы. | 5 разр. - 1 4 " - 2 3 " - 1 | 1 тележка 1 т | 15,5 2,5 | 12-36 1-99 | 1 2 |
| Монтаж портала | |||||
| 1. Установка нижних ри- | 6 разр. - 1 | ||||
| гелей из отдельных элемен- | 5 " - 1 | ||||
| тов. 2. Установка опор пор- | 4 " - 2 | ||||
| тала на ходовые балки с временным креплением подкосами. 3. Установка главных балок и верхних ригелей с выверкой и креплением к опорам. 4. Выверка портала. | 3 " - 2 | ||||
| 5. Устройство временного настила. | |||||
| При массе портала, т: | 1 портал | 250 | 206-25 | 3 | |
| до 50 | 1 т | 4,1 | 3-38 | 4 | |
| св. 50 | 1 портал 1 т | 461 7,6 | 380-33 6-27 | 5 6 | |
| Установка рельсов под грузовые тележки 1. Раскладка рельсов и крепление. 2. Выверка рельсов с креплением. 3. Установка упоров с креплением. | 5 разр. - 1 4 " - 1 3 " - 1 | 1 т | 5,2 | 4-16 | 7 |
| Монтаж грузовой тележки | |||||
| 1. Укрупнительная сборка | 5 разр. - 1 | 1 тележ- | 75 | 59-81 | 8 |
| рамы под механизмы. 2. Установка рамы под механизмы. | 4 " - 2 3 " - 1 | ка 1 т | 5,5 | 4-39 | 9 |
| 3. Установка на раму редукторов, барабанов, опорных подшипников электродвигателей, промежуточных валов с центровкой и креплением. | |||||
| 4. Установка кожухов. | |||||
| Сборка шатра (кузова) Укрупнительная сборка каркаса шатра из отдельных элементов. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 шатер 1 т | 75 9,5 | 58-35 7-39 | 10 11 |
| Монтаж шатра (кузова) | |||||
| 1. Установка каркаса шат- | То же | 1 шатер | 50 | 38-90 | 12 |
| ра с выверкой и креплением. | 1 т | 7,5 | 5-84 | 13 | |
| 2. Установка стенок. 3. Установка крыши. | |||||
| Установка кабины управления Установка кабины с креплением. | 5 разр. - 1 4 " - 2 3 " - 1 | 1 кабина | 20 | 15-95 | 14 |
| Запасовка полиспастов | |||||
| 1. Подготовка подвески | 6 разр. - 1 | 1 канат | 45 | 38-25 | 15 |
| или траверсы к запасовке. | 5 " - 1 | 100 м | 25 | 21-25 | 16 |
| 2. Размотка каната. 3. За- | 4 " - 2 | ||||
| крепление каната. 4. Запасовка полиспастов. | 3 " - 1 | ||||
| Установка кабельного барабана | |||||
| 1. Установка подставки | 5 разр. - 1 | 1 бара- | 9,5 | 7-65 | 17 |
| на опоре с креплением. | 3 " - 1 | бан | |||
| 2. Подъем и установка барабана. 3. Запасовка троса перемещения кабеля. | 1 т | 0,6 | 0-48,3 | 18 |
ГЛАВА 3. МОНТАЖ И ДЕМОНТАЖ КРАНОВ ПОРТАЛЬНЫХ

1 - механизм передвижения крана; 2 - портал;
3 - неподвижный противовес; 4 - кабина механизмов;
5 - А-образка; 6 - подвижный противовес;
7 - стреловое устройство; 8 - кабина управления

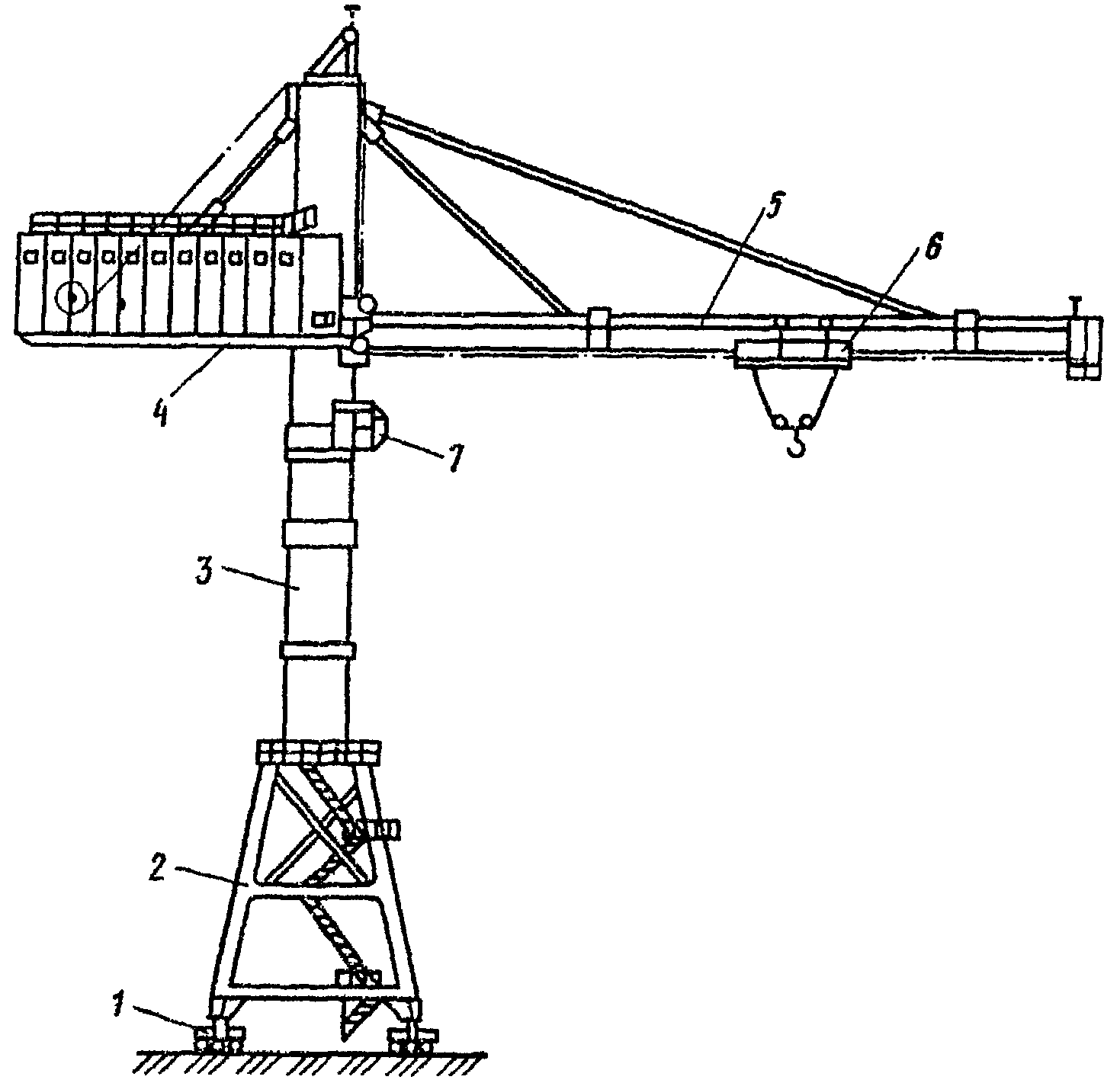

§ Е28-2-11. Монтаж кранов портальных
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
| Установка ходовых тележек 1. Разметка мест установки тележек. 2. Установка тележек на подкрановый путь с выверкой и временным раскреплением. | 5 разр. - 1 4 " - 1 3 " - 2 | 1 тележка 1 т | 1,6 0,35 | 1-24 0-27,1 | 1 2 |
| Монтаж портала | |||||
| 1. Укладка марок портала. | 6 разр. - 1 | ||||
| 2. Сборка и установка | 5 " - 1 | ||||
| "ног". 3. Сборка опорного | 4 " - 2 | ||||
| круга. 4. Установка раскосов на опорный круг. 5. Установка опорного круга с креплением. 6. Установка крестовины портала. 7. Кантовка портала и установки на ходовые тележки с креплением. 8. Установка стяжек. Решетчатый портал | 3 " - 2 | 1 портал 1 т | 147 5 | 121-28 4-13 | 3 4 |
| Коробчатый портал | 1 портал 1 т | 141 4,4 | 116-33 3-63 | 5 6 | |
| Монтаж поворотного устройства | |||||
| 1. Установка зубчатого | 6 разр. - 1 | 1 уст- | 29,5 | 24-63 | 7 |
| венца. 2. Соединение зубчатого венца с платформой. | 4 " - 2 3 " - 1 | ройство 1 т | 7,4 | 6-18 | 8 |
| 3. Крепление катков с установкой эксцентриков на минимальную эксцентричность. | |||||
| 4. Установка механизмов поворота. 5. Регулирование поворотных катков. | |||||
| Монтаж поворотной колонны 1. Укладка и сборка элементов колонны. 2. Подъем и установка колонны. | 5 разр. - 1 4 " - 3 3 " - 1 | 1 колонна 1 т | 18 2,1 | 14-33 1-67 | 9 10 |
| Сборка поворотной платформы Укрупнительная сборка платформы с креплением. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 марка 1 т | 15 2,2 | 11-67 1-71 | 11 12 |
| Установка поворотной платформы Подъем и установка платформы с выверкой и креплением. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 платформа 1 т | 8,8 1,4 | 6-85 1-09 | 13 14 |
| Монтаж каркаса поворотной части (А-образной формы) | |||||
| 1. Установка на поворот- | 5 разр. - 1 | 1 каркас | 15 | 11-94 | 15 |
| ную платформу балок, рам и | 4 " - 3 | 1 т | 2,1 | 1-67 | 16 |
| стоек с креплением. | 3 " - 1 | ||||
| 2. Сборка и установка верхней части каркаса. 3. Установка кронштейна с блоками. | |||||
| Установка кабины управления Установка кабины управления с креплением. | 5 разр. - 1 3 " - 1 | 1 кабина | 8,8 | 7-08 | 17 |
| Установка механизма изменения вылета стрелы 1. Установка механизма с креплением. 2. Заводка зубчатой рейки в кремальеру механизма со снятием и постановкой прижимного ролика. | 6 разр. - 1 4 " - 1 3 " - 1 | 1 механизм | 7,1 | 6-04 | 18 |
| Установка лебедки подъема груза Подъем и установка лебедки на поворотную часть с креплением. | 6 разр. - 1 4 " - 2 3 " - 1 | 1 лебедка 1 т | 8,8 1,2 | 7-35 1-00 | 19 20 |
| Сборка кабины машинного отделения Укрупнительная сборка каркаса и щитов кабины. | 5 разр. - 1 4 " - 2 3 " - 1 | 1 кабина 1 т | 22 2,6 | 17-55 2-07 | 21 22 |
| Монтаж кабины машинного отделения 1. Установка укрупненных блоков кабины с выверкой и креплением. 2. Установка кран-балки для ручной тали. | То же | 1 кабина 1 т | 15 1,7 | 11-96 1-36 | 23 24 |
| Укладка балластного груза 1. Укладка металлических чушек. 2. Заливка бетонной смесью. | 5 разр. - 1 3 " - 2 | 1 т | 0,53 | 0-40,8 | 25 |
| Монтаж подвижного противовеса 1. Сборка противовеса из отдельных элементов с креплением. 2. Установка противовеса. | 5 разр. - 1 3 " - 2 | 1 противовес 1 т | 4,1 1,8 | 3-16 1-39 | 26 27 |
| Монтаж стрелы | |||||
| 1. Сборка стрелы из от- | 6 разр. - 1 | 1 стрела | 41 | 34-85 | 28 |
| дельных секций на опорных | 5 " - 1 | 1 т | 2,8 | 2-38 | 29 |
| конструкциях с креплением. | 4 " - 2 | ||||
| 2. Подъем и заводка пяты стрелы в проушины поворотной части крана с креплением. 3. Подъем стрелы с креплением к ней зубчатой рейки. 4. Установка тяг и соединение с противовесом | 3 " - 1 | ||||
| (коромыслом). 5. Установка стрелы на минимальный вылет. 6. Установка демпфера с креплением. | |||||
| Запасовка грузового полиспаста | |||||
| 1. Подготовка подвески к | 6 разр. - 1 | 1 канат | 12 | 10-65 | 30 |
| запасовке. 2. Размотка ка- | 5 " - 1 | 100 м | 3,5 | 3-11 | 31 |
| ната. 3. Запасовка каната с протаскиванием через блоки с креплением. 4. Намотка каната на барабан лебедки. | 4 " - 2 | ||||
| Установка шахты успокоителя грейфера 1. Заводка противовеса в направляющую успокоителя грейфера. 2. Установка блочка и запасовка тросика. | 5 разр. - 1 4 " - 1 3 " - 1 | 1 шахта | 5,9 | 4-72 | 32 |
| Установка кабельного барабана 1. Установка подставки на опоре. 2. Установка кабельного барабана с креплением. 3. Запасовка троса. | То же | 1 барабан 1 т | 5 0,29 | 4-00 0-23,2 | 33 34 |
§ Е28-2-12. Демонтаж кранов портальных
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|---|
| Распасовка грузового полиспаста | |||||
| 1. Распасовка каната. | 5 разр. - 1 | 1 канат | 5,1 | 4-07 | 1 |
| 2. Отсоединение подъемного | 4 " - 2 | 100 м | 1,5 | 1-20 | 2 |
| приспособления. 3. Сматывание каната. | 3 " - 1 | ||||
| Демонтаж подвижного противовеса | |||||
| 1. Открепление тяги. | 4 разр. - 1 | 1 проти- | 1,8 | 1-31 | 3 |
| 2. Снятие подвижного противовеса. 3. Маркировка. | 3 " - 2 | вовес 1 т | 0,77 | 0-56,2 | 4 |
| Демонтаж стрелы | |||||
| 1. Снятие оттяжки стрелы. | 6 разр. - 1 | 1 стрела | 17,5 | 14-14 | 5 |
| 2. Открепление стрелы от | 4 " - 2 | 1 т | 1,2 | 0-97 | 6 |
| зубчатой рейки. 3. Снятие стрелы с разборкой на секции. 4. Снятие блоков со стрелы. 5. Маркировка. | 3 " - 2 | ||||
| Демонтаж кабины управления 1. Открепление и снятие кабины. 2. Маркировка. | 4 разр. - 1 3 " - 2 | 1 кабина | 3,8 | 2-77 | 7 |
| Демонтаж машинного отделения | |||||
| 1. Открепление и снятие | 4 разр. - 2 | 1 отде- | 9,5 | 7-08 | 8 |
| щитов машинного отделения. | 3 " - 2 | ление | |||
| 2. Маркировка. | 1 т | 1,1 | 0-82 | 9 | |
| Демонтаж лебедок 1. Открепление и снятие лебедок. 2. Маркировка. | 5 разр. - 1 3 " - 2 | 1 лебедка 1 т | 3,8 0,52 | 2-93 0-40 | 10 11 |
| Демонтаж поворотной платформы 1. Открепление и снятие платформы. 2. Разборка платформы на части. 3. Маркировка. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 платформа 1 т | 6,5 0,95 | 5-06 0-73,9 | 12 13 |
| Демонтаж поворотной колонны 1. Демонтаж поворотной колонны с разборкой на отдельные части. 2. Маркировка. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 колонна 1 т | 7,7 0-91 | 5-99 0-70,8 | 14 15 |
| Демонтаж каркаса поворотной части (А-образной формы) 1. Снятие кронштейна с блоками. 2. Открепление и снятие верхней части каркаса. 3. Снятие рам, стоек, балок и маркировка. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 каркас 1 т | 6,5 0,91 | 5-06 0-70,8 | 16 17 |
| Демонтаж поворотного устройства | |||||
| 1. Снятие катков, балан- | 6 разр. - 1 | 1 уст- | 12,5 | 10-44 | 18 |
| сиров, приводов механизма поворота и зубчатого венца. | 4 " - 2 3 " - 1 | ройство 1 т | 3,2 | 2-67 | 19 |
| 2. Маркировка. | |||||
| Демонтаж портала | |||||
| 1. Снятие портала с ходо- | 6 разр. - 1 | 1 портал | 64 | 51-52 | 20 |
| вых тележек. 2. Разборка | 4 " - 3 | 1 т | 2,2 | 1-77 | 21 |
| портала на отдельные марки. | 3 " - 2 | ||||
| 3. Маркировка. | |||||
| Демонтаж ходовых тележек 1. Снятие противоугонных устройств. 2. Снятие ходовых тележек с подкрановых путей. 3. Маркировка. | 4 разр. - 1 3 " - 1 | 1 тележка 1 т | 0,7 0,15 | 0-52,2 0-11,2 | 22 23 |
ГЛАВА 4. МОНТАЖ И ДЕМОНТАЖ КРАНОВ БАШЕННЫХ
§ Е28-2-13. Монтаж кранов башенных

Рис. 6. Кран башенный решетчатой конструкции
1 - механизмы передвижения крана; 2 - портал;
3 - кабина механизмов; 4 - башня;
5 - консоль с противовесом; 6 - стрела крана

Рис. 7. Кран башенный трубчатой конструкции
1 - механизмы передвижения крана; 2 - портал;
3 - башня; 4 - консоль крана; 5 - стрела крана;
6 - грузовая тележка; 7 - кабина управления
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|---|
| Установка ходовых тележек 1. Разметка места установки тележек. 2. Установка тележек на подкрановый путь с выверкой. 3. Крепление шарнирных соединений. | 5 разр. - 1 4 " - 2 3 " - 1 | 1 тележка 1 т | 2,7 0,7 | 2-15 0-55,8 | 1 2 |
| Монтаж портала | |||||
| 1. Укрупнительная сборка | 6 разр. - 1 | 1 портал | 490 | 421-40 | 3 |
| опор и установка их в про- | 5 " - 2 | 1 т | 7 | 6-02 | 4 |
| ектное положение. 2. Уста- | 4 " - 2 | ||||
| новка домкратных балок. | 3 " - 1 | ||||
| 3. Сборка и установка ферм. | |||||
| 4. Установка связей и распорок портала. 5. Сборка и установка цилиндра и диафрагмы (для БК-1000). | |||||
| 6. Установка крестовины. | |||||
| 7. Установка опорно-поворотного круга из отдельных частей с креплением. | |||||
| 8. Окончательная выверка и крепление. | |||||
| Монтаж механизма подъема башни | |||||
| 1. Запасовка полиспаста | 6 разр. - 1 | 1 | 50 | 40-40 | 5 |
| подъема башни с намоткой каната на барабан. 2. Сборка и установка монтажной балки. 3. Установка блочных рам. | 4 " - 2 3 " - 2 | механизм 1 т | 0,6 | 0-48,5 | 6 |
| Демонтаж механизма подъема башни | |||||
| 1. Разборка монтажной | 6 разр. - 1 | 1 | 25 | 20-20 | 7 |
| балки и блочных рам с отсоединением полиспастов. | 4 " - 2 3 " - 2 | механизм 1 т | 0,3 | 0-24,2 | 8 |
| 2. Распасовка полиспастов с размоткой каната с лебедки и намоткой в бухты. | |||||
| Монтаж башни методом подращивания 1. Устройство монтажного основания для выдвижения башни. 2. Установка верхней секции на монтажное основание. 3. Установка элементов крепления стрелы и противовеса. 4. Установка оголовка башни. 5. Поочередная установка секций башни с подачей под портал и креплением секций с последующим выдвижением. 6. Установка опорной балки башни с креплением к порталу. 7. Выверка башни и крепление к порталу. | 6 разр. - 1 5 " - 2 4 " - 2 3 " - 1 | 1 секция 1 т | 69 9 | 59-34 7-74 | 9 10 |
| Монтаж башни методом наращивания | |||||
| 1. Укрупнительная сборка | 6 разр. - 1 | 1 секция | 51 | 43-86 | 11 |
| секций башни на опорах. | 5 " - 2 | 1 т | 6,7 | 5-76 | 12 |
| 2. Установка элементов для | 4 " - 2 | ||||
| крепления стрелы и противовеса. 3. Установка опорной балки. 4. Установка укрупненных секций башни крана. | 3 " - 1 | ||||
| 5. Установка оголовка. | |||||
| Монтаж опорно-поворотного устройства | |||||
| 1. Установка и крепление | 6 разр. - 1 | 1 марка | 19,5 | 17-31 | 13 |
| балок под опорные катки. | 5 " - 1 | 1 т | 12,5 | 11-09 | 14 |
| 2. Установка горизонтальных опорных катков к балкам с креплением. 3. Установка редукторов в сборе с выверкой и креплением (для крана | 4 " - 2 | ||||
| БК-1000). 4. Регулирование механизмов поворотного устройства с выверкой вертикальности башни поворотными катками. | |||||
| Сборка рамы под лебедки и кабину управления Укрупнительная сборка рамы под лебедки и кабину управления с креплением. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 марка 1 т | 5 4 | 3-89 3-11 | 15 16 |
| Установка рамы под лебедки и кабину управления 1. Установка рамы под лебедки и кабину управления с креплением к опорному кругу. 2. Установка балок в рабочее положение. | То же | 1 рама 1 т | 32 6 | 24-90 4-67 | 17 18 |
| Монтаж рамы противовеса 1. Укрупнительная сборка рамы противовеса. 2. Установка рамы с креплением к башне. 3. Установка тяг. | 5 разр. - 2 4 " - 2 3 " - 1 | 1 рама 1 т | 51 2 | 41-82 1-64 | 19 20 |
| Установка электрических лебедок Установка лебедок с выверкой и креплением | 6 разр. - 1 4 " - 2 3 " - 1 | 1 лебедка 1 т | 7 1,5 | 5-85 1-25 | 21 22 |
| Установка кабины управления Установка кабины управления с выверкой и креплением | 5 разр. - 1 4 " - 2 3 " - 1 | 1 кабина | 18 | 14-36 | 23 |
| Монтаж стрелы | |||||
| 1. Сборка стрелы из от- | 6 разр. - 1 | 1 секция | 40 | 33-04 | 24 |
| дельных секций на опорных | 4 " - 3 | 1 т | 5,5 | 4-54 | 25 |
| конструкциях. 2. Соединение клюва со стрелой. 3. Заводка тяги проушины стрелы с запрессовкой осей. 4. Установка отводных роликов. | 3 " - 1 | ||||
| 5. Установка стрелы с заводкой в проушины опорных балок поворотного устройства. 6. Сборка и установка тяги и монтажных стоек. | |||||
| 7. Установка монорельса | |||||
| (для крана КБГС-450). | |||||
| Установка грузовой тележки Установка грузовой тележки. | 5 разр. - 1 3 " - 1 | 1 тележка 1 т | 6,4 2,4 | 5-15 1-93 | 26 27 |
| Установка железобетонных плит противовеса 1. Перетаскивание каната через переставной подъемный блок. 2. Установка и крепление железобетонных плит на раму. | 5 разр. - 1 4 " - 3 3 " - 2 | 1 плита 1 т | 6 1,5 | 4-68 1-17 | 28 29 |
| Укладка блоков балласта постамента на портал 1. Установка на портал опорной конструкции. 2. Установка блоков на опорные конструкции. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 блок 1 т | 1 0,9 | 0-77,8 0-70,0 | 30 31 |
| Запасовка полиспастов крана | |||||
| 1. Подготовка подвески к | 5 разр. - 1 | ||||
| запасовке. 2. Размотка ка- | 4 " - 3 | ||||
| ната. 3. Запасовка полиспаста с протаскиванием через блоки с креплением каната. 4. Намотка каната на барабан лебедки. | 3 " - 1 | ||||
| Полиспаст: | |||||
| стреловой | 1 канат 100 м | 18 13 | 14-33 10-35 | 32 33 | |
| грузовой основной | 6 разр. - 1 5 " - 1 4 " - 3 | 1 канат 100 м | 22 15 | 19-10 13-02 | 34 35 |
| грузовой вспомогательный | То же | 1 канат 100 м | 13 12,5 | 11-28 10-85 | 36 37 |
| механизма поворота | 5 разр. - 1 4 " - 3 3 " - 1 | 1 канат 100 м | 31 8,5 | 24-68 6-77 | 38 39 |
| передвижения тележки | То же | 1 канат 100 м | 36 28 | 28-66 22-29 | 40 41 |
| Монтаж кабины механизмов 1. Сборка каркаса кабины. 2. Сборка стен из отдельных марок. 3. Установка кабины. 4. Установка кранбалки. 5. Установка крыши кабины. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 щит 1 т | 4 20 | 3-11 15-56 | 42 43 |
| Монтаж диафрагм прислонного крана 1. Укрупнительная сборка диафрагм. 2. Разметка мест установки. 3. Монтаж диафрагм с креплением к конструкции. | 6 разр. - 1 5 " - 1 4 " - 3 3 " - 1 | 1 диафрагма 1 т | 34 2,1 | 28-56 1-76 | 44 45 |
| Установка трехмашинного агрегата | |||||
| (для крана КБГС-1000) | |||||
| 1. Разметка мест установ- | 6 разр. - 1 | 1 | 64 | 54-40 | 46 |
| ки агрегата. 2. Установка | 5 " - 1 | агрегат | |||
| агрегата на платформу. | 4 " - 2 | ||||
| 3. Центровка вала агрегата. | 3 " - 1 | ||||
| Сборка консоли | |||||
| (для крана КБГС-1000) | |||||
| 1. Укрупнительная сборка | 6 разр. - 1 | 1 марка | 5 | 4-30 | 47 |
| консоли. 2. Укрупнительная | 5 " - 2 | 1 т | 20 | 17-20 | 48 |
| сборка каркаса консоли. | 4 " - 2 | ||||
| 3. Укрупнительная сборка щитов обшивки. | 3 " - 1 | ||||
| Монтаж консоли | |||||
| (для крана КБГС-1000) | |||||
| 1. Установка каркаса консоли. 2. Установка щитов | То же | 1 консоль | 120 | 103-20 | 49 |
| обшивки. 3. Установка кранбалки. 4. Установка растяжек консоли. 5. Установка консоли с выверкой и креплением. | 1 т | 7,5 | 6-45 | 50 |
§ Е28-2-14. Демонтаж кранов башенных
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
| Распасовка полиспастов крана | |||||
| 1. Открепление и укладка | 5 разр. - 1 | ||||
| крюковой подвески. 2. От- | 4 " - 2 | ||||
| крепление каната от барабанов лебедки. 3. Сматывание каната на барабан лебедки. | 3 " - 2 | ||||
| Полиспаст: | |||||
| основного подъема | 1 канат 100 м | 9,7 6,6 | 7-55 5-13 | 1 2 | |
| вспомогательного подъема | 1 канат 100 м | 5,7 5,4 | 4-43 4-20 | 3 4 | |
| механизма поворота | 1 канат 100 м | 12,5 3,5 | 9-73 2-72 | 5 6 | |
| передвижения тележки | 1 канат 100 м | 16 12 | 12-45 9-34 | 7 8 | |
| стреловой | 1 канат 100 м | 4,1 3 | 3-19 2-33 | 9 10 | |
| Снятие железобетонных плит противовеса | |||||
| 1. Запасовка каната. | 5 разр. - 1 | 1 плита | 3,2 | 2-48 | 11 |
| 2. Поочередное снятие плит | 4 " - 1 | 1 т | 0,81 | 0-62,8 | 12 |
| противовеса с перестановкой отводного блока. 3. Маркировка. | 3 " - 2 | ||||
| Демонтаж башни | |||||
| 1. Установка направляющих | 6 разр. - 1 | 1 секция | 34 | 28-90 | 13 |
| бобышек. 2. Опускание поме- | 5 " - 2 | 1 т | 4,4 | 3-74 | 14 |
| щения лебедок на портал при | 4 " - 3 | ||||
| помощи гидравлических домкратов. 3. Отсоединение опорной балки от портала. | 3 " - 1 | ||||
| 4. Опускание башни на высоту снимаемой секции. 5. Поочередное отсоединение секции и выдвижение секций из-под портала. 6. Снятие рамы с домкратов. 7. Раскрепление верхней секции башни расчалками. 8. Установка монтажной балки к нижней части секции башни. | |||||
| 9. Отсоединение верхней секции от якорей. 10. Снятие расчалок, опорных балок стрелы, противовеса и оголовка. 11. Маркировка. | |||||
| Демонтаж рамы под лебедки и кабину управления | |||||
| 1. Открепление рамы поме- | 5 разр. - 1 | 1 марка | 8,6 | 6-58 | 15 |
| щения от башни. 2. Снятие | 4 " - 2 | 1 т | 4,1 | 3-14 | 16 |
| рамы отдельными марками. | 3 " - 3 | ||||
| 3. Маркировка. | |||||
| Демонтаж кабины механизмов 1. Снятие крыши и стенок кабины. 2. Маркировка. | 4 разр. - 1 3 " - 2 | 1 щит 1 т | 1,4 6,9 | 1-02 5-04 | 17 18 |
| Снятие кабины управления Открепление и снятие кабины. | 4 разр. - 1 3 " - 2 | 1 кабина | 7,1 | 5-18 | 19 |
| Снятие лебедок Открепление и снятие лебедок. | 5 разр. - 1 4 " - 1 3 " - 2 | 1 лебедка 1 т | 3,4 0,72 | 2-64 0-55,8 | 20 21 |
| Демонтаж поворотного устройства Открепление и снятие опорной балки, катков, редукторов. | 5 разр. - 1 4 " - 1 3 " - 1 | 1 марка 1 т | 7,8 5 | 6-24 4-00 | 22 23 |
| Демонтаж рамы противовеса | |||||
| 1. Снятие рамы противове- | 5 разр. - 1 | 1 рама | 20,5 | 15-95 | 24 |
| са и разборка на марки. | 4 " - 2 | 1 т | 0,8 | 0-62,2 | 25 |
| 2. Маркировка. | 3 " - 2 | ||||
| Демонтаж стрелы | |||||
| 1. Укладка верхней части | 6 разр. - 1 | 1 секция | 19 | 15-68 | 26 |
| стрелы на опоры. 2. Отсое- | 5 " - 1 | 1 т | 2,6 | 2-15 | 27 |
| динение стрелы от башни. | 4 " - 2 | ||||
| 3. Разборка стрелы на секции. 4. Маркировка. | 3 " - 2 | ||||
| Снятие грузовой тележки Снятие тележки | 4 разр. - 1 3 " - 1 | 1 тележка | 7 | 5-22 | 28 |
| Демонтаж портала | |||||
| 1. Подъем башни для от- | 6 разр. - 1 | 1 портал | 196 | 161-70 | 29 |
| соединения крестовины от | 5 " - 1 | 1 т | 2,8 | 2-31 | 30 |
| поворотного круга. 2. Сня- | 4 " - 2 | ||||
| тие крестовины. 3. Снятие опорного кольца отдельными элементами. 4. Снятие секций цилиндра и диафрагмы. | 3 " - 2 | ||||
| 5. Снятие внутренних ферм и горизонтальных связей. | |||||
| 6. Снятие опор. 7. Маркировка. | |||||
| Снятие ходовых тележек 1. Снятие ручных противоугонных захватов. 2. Снятие ходовых тележек с подкрановых путей. | 4 разр. - 1 3 " - 2 | 1 тележка 1 т | 1,5 0,4 | 1-10 0-29,2 | 31 32 |
| Снятие диафрагм (для прислонных кранов) | |||||
| 1. Отсоединение диафрагм | 4 разр. - 1 | 1 диа- | 15,5 | 11-32 | 33 |
| от металлоконструкций. | 3 " - 2 | фрагма | |||
| 2. Разборка на марки. | 1 т | 0,95 | 0-69,4 | 34 | |
| 3. Маркировка. | |||||
| Демонтаж трехмашинного агрегата Открепление и снятие агрегата. | 5 разр. - 1 4 " - 1 3 " - 2 | 1 агрегат | 29 | 22-48 | 35 |
| Снятие блоков балласта Снятие блоков балласта с маркировкой. | 4 разр. - 1 3 " - 2 | 1 блок 1 т | 0,45 0,41 | 0-32,9 0-29,9 | 36 37 |
Примечание. Монтаж и демонтаж механизма опускания башни нормировать по нормам и расценкам § Е28-2-13, пп. 5 - 8.
§ Е28-2-15. Наращивание башни ранее смонтированных кранов
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|---|
| Отсоединение башни от портала | |||||
| 1. Подготовка монтажного | 6 разр. - 1 | 1 башня | 33 | 27-72 | 1 |
| основания. 2. Снятие связей | 5 " - 1 | 1 т | 0,61 | 0-51,2 | 2 |
| портала (мешающих заводке | 4 " - 3 | ||||
| секций под портал), планок, раскрепляющих портал с башней. 3. Разворот крестовины. 4. Опускание башни на монтажное основание. 5. Установка опорных планок под рядовой секцией. 6. Отсоединение и вытаскивание опорной секции. | 3 " - 1 | ||||
| Наращивание башни методом подращивания | |||||
| 1. Установка на монтажное | То же | 1 секция | 135 | 113-40 | 3 |
| основание наращиваемой секции с заводкой под портал. | 1 т | 17,5 | 14-70 | ||
| 2. Крепление к секции подъемных балок. 3. Крепление секций и подъем башни. | |||||
| 4. Заводка под портал опорной секции. 5. Крепление нижней секции с наращиваемой и подъем башни. | |||||
| Крепление башни к порталу | |||||
| 1. Поворот крестовины в | 6 разр. - 1 | 1 башня | 14 | 11-76 | 5 |
| первоначальное положение. | 5 " - 1 | со стре- | |||
| 2. Установка ранее снятых | 4 " - 3 | ловым | |||
| связей. 3. Демонтаж монтажного основания. | 3 " - 1 | устройством 1 т | 0,26 | 0-21,8 | 6 |
Примечание. Монтаж и демонтаж механизма подъема и опускания башни нормировать по § Е28-2-13, пп. 5 - 8.
§ Е28-2-16. Подъем кранов башенных с одной отметки на другую (переподъем крана)
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|---|
| Установка механизма подъема крана | |||||
| 1. Установка якорей. | 6 разр. - 1 | 1 меха- | 150 | 123-75 | 1 |
| 2. Установка лебедок. | 5 " - 1 | низм | |||
| 3. Установка и крепление | 4 " - 2 | 1 т | 7,7 | 6-35 | 2 |
| полиспастных балок. 4. Установка балансиров. 5. Установка поворотной шестерни. 6. Подача блоков на портал. 7. Установка подхватной балки на башню. | 3 " - 2 | ||||
| 8. Установка блоков на башню. 9. Крепление уголками и косынками лебедок и блоков. | |||||
| 10. Натяжка и крепление к якорям и лебедкам вантин с запасовкой. 11. Запасовка полиспастов подъема портала и башни. | |||||
| Отсоединение башни от портала 1. Отсоединение башни от портала. 2. Разворот крестовины. 3. Крепление крестовины к порталу. | 6 разр. - 1 5 " - 1 4 " - 2 3 " - 2 | 1 башня со стреловым устройством 1 т | 60 0,3 | 49-50 0-24,8 | 3 4 |
| Крепление башни к монтажному приспособлению | |||||
| 1. Установка монтажного | 6 разр. - 1 | 1 башня | 30 | 24-75 | 5 |
| приспособления под башню с | 5 " - 1 | со стре- | |||
| креплением. 2. Опускание | 4 " - 2 | ловым | |||
| башни. 3. Крепление башни к монтажному приспособлению на время подъема портала. | 3 " - 2 | устройством 1 т | 0,4 | 0-33 | 6 |
| 4. Раскрепление башни расчалками с натягиванием. | |||||
| Установка подкрановых балок 1. Подъем и установка подкрановых балок под ходовые тележки при помощи лебедок. 2. Крепление подкрановых балок. | 5 разр. - 1 4 " - 1 3 " - 2 | 1 балка 1 т | 10 6 | 7-75 4-65 | 7 8 |
| Подъем портала на другую отметку | |||||
| 1. Снятие связей портала. | 6 разр. - 2 | 1 башня | 36 | 30-77 | 9 |
| 2. Разворот ходовых тележек | 5 " - 4 | со стре- | |||
| на 90°. 3. Отсоединение | 4 " - 5 | ловым | |||
| портала от башни. 4. Подъем портала краном и крановыми лебедками. 5. Опускание портала на подкрановую балку. 6. Крепление ходовых тележек к порталу. 7. Установка связей крепления портала. | 3 " - 2 | устройством 1 т | 0,45 | 0-38,5 | 10 |
| Подъем башни методом выдвижения | |||||
| 1. Подъем башни. 2. Раз- | 6 разр. - 1 | 1 башня | 100 | 82-50 | 11 |
| ворот и крепление крестови- | 5 " - 1 | со стре- | |||
| ны. 3. Крепление башни. | 4 " - 2 | ловым | |||
| 4. Установка связей башни. | 3 " - 2 | устройством 1 т | 0,3 | 0-24,8 | 12 |
| Демонтаж механизма подъема | |||||
| 1. Снятие расчалок. | 5 разр. - 1 | 1 меха- | 128 | 99-58 | 13 |
| 2. Распасовка канатов подъема портала и башни. | 4 " - 2 3 " - 2 | низм 1 т | 1,2 | 0-93,4 | 14 |
| 3. Снятие подхватных балок и блоков, поворотной шестерни. 4. Снятие лебедок, якорей. |
§ Е28-2-17. Разворот кранов башенных на 90°
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|---|
| 1. Прокладка рельс для | 6 разр. - 1 | 1 кран | 37,5 | 30-61 | 1 |
| перегона крана. 2. Перегон | 5 " - 1 | 1 т | 0,19 | 0-15,5 | 2 |
| крана. 3. Установка домкра- | 4 " - 4 | массы | |||
| тов. 4. Подъем крана. | 3 " - 2 | ||||
| 5. Разворот ходовых тележек с откреплением и последующим закреплением. 6. Снятие домкратов. |
§ Е28-2-18. Монтаж кранов башенно-стреловых типа СКР

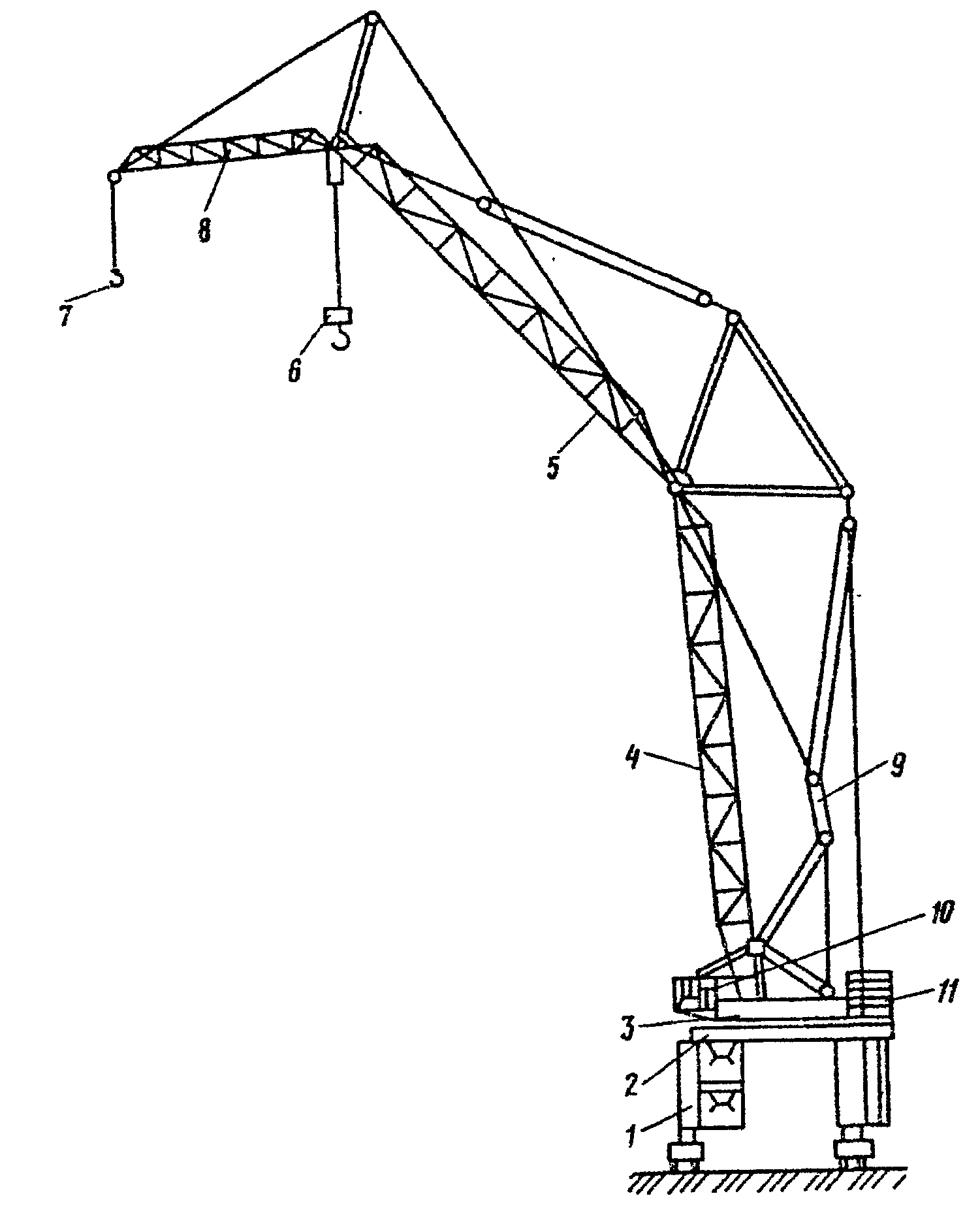

Рис. 8. Кран башенно-стреловой СКР-3500ЭМ
1 - механизмы передвижения крана; 2 - опорно-поворотное
устройство; 3 - поворотная платформа; 4 - стрела;
5 - маневровый клюв; 6 - грузовой блок основного подъема;
7 - грузовой блок вспомогательного подъема;
8 - установочный клюв; 9 - стреловой полиспаст;
10 - кабина управления;
11 - установка противовеса
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
| Установка ходовых тележек Разметка мест и установка тележек на подкрановый путь с выверкой и временным раскреплением. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 тележка 1 т | 3 1 | 2-39 0-79,8 | 1 2 |
| Монтаж портала 1. Установка опор. 2. Установка рамы опорной, балки, стоек, фермы с выверкой и креплением. | 6 разр. - 1 5 " - 2 4 " - 2 3 " - 1 | 1 портал 1 т | 500 10,5 | 430-00 9-03 | 3 4 |
| Монтаж поворотного устройства 1. Установка нижнего кольца. 2. Установка внутреннего кольца, механизма вращения с кожухами с выверкой и креплением. | 6 разр. - 1 5 " - 1 4 " - 2 3 " - 1 | 1 марка 1 т | 25 1 | 21-25 0-85 | 5 6 |
| Сборка поворотной платформы 1. Сборка центральной рамы. 2. Сборка хвостовой рамы. 3. Сборка двуногой стойки. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 марка 1 т | 5 4 | 3-89 3-11 | 7 8 |
| Монтаж поворотной платформы 1. Установка центральной рамы. 2. Установка хвостовой рамы. 3. Установка надставки. 4. Установка двуногой стойки. 5. Установка подвески с выверкой и креплением. | 6 разр. - 1 5 " - 2 4 " - 2 3 " - 1 | 1 платформа 1 т | 120 7,5 | 103-20 6-45 | 9 10 |
| Сборка стрелы 1. Сборка стрелы из отдельных секций. 2. Выверка и крепление. | 6 разр. - 1 5 " - 2 4 " - 2 3 " - 1 | 1 секция 1 т | 69 9,5 | 59-34 8-17 | 11 12 |
| Монтаж клювов | |||||
| 1. Монтаж маневрового и | 6 разр. - 1 | 1 секция | 60 | 49-56 | 13 |
| установочного крюков с | 4 " - 3 | 1 т | 9,4 | 7-76 | 14 |
| креплением на стреле. | 3 " - 1 | ||||
| 2. Установка распорок, стоек, оголовка стойки, тяг, шарнира маневрового клюва. | |||||
| Установка лебедок Установка лебедок с выверкой и креплением. | 6 разр. - 1 5 " - 1 4 " - 2 3 " - 1 | 1 лебедка 1 т | 10 3 | 8-50 2-55 | 15 16 |
| Установка кабины управления Установка кабины управления с выверкой и креплением. | 5 разр. - 1 4 " - 2 3 " - 1 | 1 кабина | 18 | 14-36 | 17 |
| Установка контргруза Установка контргруза с выверкой и креплением | 5 разр. - 1 4 " - 2 3 " - 2 | 1 блок 1 т | 12 3 | 9-34 2-33 | 18 19 |
| Запасовка полиспаста 1. Размотка каната с осмотром. 2. Запасовка вспомогательного троса. 3. Запасовка полиспаста с протаскиванием через блоки, намотка каната на барабан. Полиспаст: стреловой | 6 разр. - 1 5 " - 2 4 " - 3 | 1 канат 100 м | 18 13 | 15-75 11-38 | 20 21 |
| первого маневрового клюва | 1 канат 100 м | 21,5 15 | 18-81 13-13 | 22 23 | |
| второго маневрового клюва | 1 канат 100 м | 13 12,5 | 11-38 10-94 | 24 25 | |
| Подъем стрелы 1. Подъем стрелы и натяжка всех полиспастов. 2. Выверка и установка стрелы в рабочее положение. | 6 разр. - 1 5 " - 1 4 " - 3 3 " - 1 | 1 стрела 1 т | 100 1,7 | 84-00 1-43 | 26 27 |
ГЛАВА 5. МОНТАЖ КРАНОВ-ПЕРЕГРУЖАТЕЛЕЙ

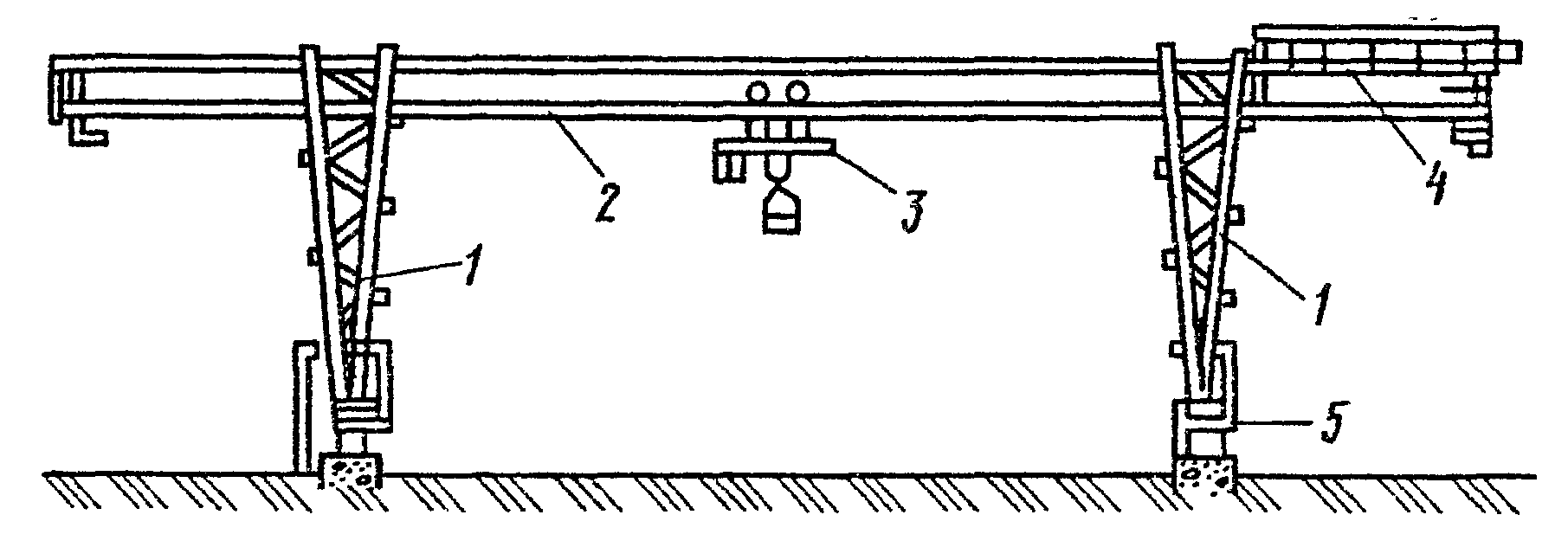

Рис. 9. Кран-перегружатель коробчатой конструкции
1 - жесткая опора; 2 - мост крана; 3 - гибкая опора;
4 - ленточный питатель; 5 - грейферная тележка;
6 - токосъемник; 7 - механизм передвижения крана

Рис. 10. Кран-перегружатель трубчатой конструкции
1 - опоры крана; 2 - мост крана; 3 - грейферная
тележка; 4 - ремонтное помещение;
5 - механизм передвижения крана
§ Е28-2-19. Монтаж кранов-перегружателей
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|---|
| Монтаж ходовых балансирных тележек 1. Разметка мест установки ходовых балансирных тележек. 2. Установка на рельсы с креплением ходовых тележек. | 5 разр. - 1 4 " - 2 3 " - 1 | 1 тележка 1 т | 7,8 0,5 | 6-22 0-39,9 | 1 2 |
| Монтаж редуктора механизма передвижения крана | |||||
| 1. Установка и закрепле- | 5 разр. - 1 | 1 | 9,5 | 7-58 | 3 |
| ние редуктора и тормозов. | 4 " - 2 | редуктор | |||
| 2. Установка электродвигателей с центровкой, выверкой и закреплением. | 3 " - 1 | 1 т | 0,9 | 0-71,8 | 4 |
| Монтаж опор | |||||
| 1. Укрупнительная сборка | 6 разр. - 1 | 1 опора | 55 | 45-10 | 5 |
| опор из отдельных элементов | 5 " - 1 | 1 т | 4,5 | 3-69 | 6 |
| с выверкой и креплением. | 4 " - 3 | ||||
| 2. Подкатка ходовых тележек. 3. Установка опор на тележки с временным креплением расчалками. 4. Установка осей для соединения опор с ходовыми тележками с креплением. 5. Установка связей с временным креплением. 6. Установка опорных коробок (для крана трубчатой конструкции). | 3 " - 2 | ||||
| Установка стяжек опор Установка стяжек с выверкой и креплением. | 6 разр. - 1 4 " - 2 3 " - 3 | 1 стяжка 1 т | 35 3,9 | 27-65 3-08 | 7 8 |
| Сборка моста 1. Выкладка временных опор. 2. Сборка моста из отдельных элементов с выверкой и креплением. | 6 разр. - 1 5 " - 1 4 " - 2 3 " - 2 | 1 мост 1 т | 375 9,8 | 309-38 8-09 | 9 10 |
| Сборка рамы грейферной тележки Сборка рамы тележки из отдельных частей с выверкой и креплением. | 5 разр. - 1 4 " - 3 3 " - 2 | 1 рама 1 т | 45 4,8 | 35-10 3-74 | 11 12 |
| Монтаж грейферной тележки 1. Установка на мост рамы с креплением. 2. Установка на раму механизмов подъема с выверкой и креплением. | То же | 1 тележка 1 т | 52 10 | 40-56 7-80 | 13 14 |
| Подъем моста 1. Подъем моста кранаперегружателя двумя гидроподъемниками с осмотром механизмов в процессе подъема. 2. Устранение заеданий балок, установка и снятие колец и лент (при подъеме трубчатого крана). | 6 разр. - 2 5 " - 3 4 " - 6 3 " - 4 | 1 мост 1 т | 195 0,9 | 161-07 0-74,3 | 15 16 |
| Сборка опор с мостом | |||||
| 1. Оснастка полиспастов | 6 разр. - 1 | 1 кран | 350 | 280-00 | 17 |
| для оттяжки опоры. 2. Под- | 5 " - 1 | 1 т | 1,3 | 1-04 | 18 |
| катка опор (в сборе с меха- | 4 " - 7 | ||||
| низмами передвижения) под мост крана при помощи электрических лебедок. | 3 " - 3 | ||||
| 3. Стыковка и крепление верхней части опоры, смонтированной на мосту с нижней частью. 4. Снятие монтажных связей с опоры. | |||||
| 5. Распасовка временных полиспастов. | |||||
| Установка рельсов под грейферную тележку | |||||
| 1. Раскладка рельсов по | 5 разр. - 1 | 1 м | 1,2 | 0-96 | 19 |
| ездовым балкам. 2. Выверка | 4 " - 1 | ||||
| установки рельсов. 3. Крепление рельсов между собой и к ездовым балкам с установкой уголков, планок и упоров. | 3 " - 1 | ||||
| Монтаж ремонтного помещения | |||||
| 1. Установка нижней части | 6 разр. - 1 | 1 поме- | 94 | 76-38 | 20 |
| ремонтного помещения. | 4 " - 1 | щение | |||
| 2. Стыковка с мостом. | 3 " - 2 | 1 т | 2,5 | 2-03 | 21 |
| 3. Установка верхней части помещения с креплением. | |||||
| Сборка бункера и подвесок Сборка бункера и подвесок под клепку на шпальных клетках. | 5 разр. - 1 4 " - 1 3 " - 2 | 1 т | 11,5 | 8-91 | 22 |
| Установка бункера на рельсовом пути | |||||
| 1. Сборка верхних и ниж- | 5 разр. - 1 | 1 т | 3,8 | 2-96 | 23 |
| них частей подвесок. | 4 " - 2 | ||||
| 2. Оснастка подъемного полиспаста. 3. Установка бункера с подвесками на рельсовый путь. 4. Снятие и распасовка полиспаста. | 3 " - 2 | ||||
| Установка бункера на опоре крана | |||||
| 1. Оснастка подъемного | 5 разр. - 1 | 1 т | 5,6 | 4-36 | 24 |
| полиспаста. 2. Установка | 4 " - 2 | ||||
| бункера на опору крана с выверкой и креплением временными болтами и пробками. | 3 " - 2 | ||||
| 3. Снятие и распасовка полиспаста. | |||||
| Монтаж пластинчатого питателя | |||||
| 1. Технический осмотр | 6 разр. - 1 | 1 т | 6,2 | 5-01 | 25 |
| муфты и подшипника питате- | 4 " - 2 | ||||
| ля. 2. Установка в проектное положение питателя с креплением. 3. Установка редуктора в сборе с электродвигателем с центрированием и креплением. | 3 " - 2 | ||||
| 4. Установка воронки и маятниковой заслонки. | |||||
| Установка буферов кранового пути грейферной тележки Установка буферов на ездовые балки с выверкой и креплением. | 5 разр. - 1 4 " - 1 3 " - 1 | 1 буфер 1 т | 18 2,5 | 14-40 2-00 | 26 27 |
| Установка кронштейнов троллеедержателей 1. Разметка мест установки. 2. Установка кронштейнов на нижнем поясе моста с креплением. | 4 разр. - 1 3 " - 1 | 1 т | 19 | 14-16 | 28 |
| Монтаж кабины управления 1. Сборка кабины с креплением. 2. Подъем и установка кабины с выверкой и креплением. | 5 разр. - 1 4 " - 2 3 " - 3 | 1 кабина | 15 | 11-48 | 29 |
| Монтаж преобразовательного агрегата | |||||
| 1. Установка рамы под | 6 разр. - 1 | 1 т | 3,8 | 3-23 | 30 |
| преобразовательный агрегат. | 4 " - 1 | ||||
| 2. Установка генераторов и электродвигателей по месту с выверкой и креплением. | 3 " - 1 | ||||
| Монтаж системы охлаждения 1. Установка вентилятора с креплением. 2. Установка патрубков с соединением их и присоединением к вентилятору. | 5 разр. - 1 4 " - 1 3 " - 1 | 1 т | 45 | 36-00 | 31 |
| Сборка шатра грейферной тележки 1. Укрупнительная сборка каркаса шатра. 2. Укрупнительная сборка листов обшивки. | 5 разр. - 1 4 " - 2 3 " - 2 | 1 шатер 1 т | 48 5,5 | 37-34 4-28 | 32 33 |
| Установка шатра грейферной тележки 1. Установка каркаса шатра. 2. Установка листов обшивки с креплением. | То же | 1 шатер 1 т | 28 3,6 | 21-78 2-80 | 34 35 |
| Установка вентиляторов грейферной тележки Установка и крепление вентиляторов с насадкой лопастей и торцевой крышки. | 5 разр. - 1 3 " - 1 | 1 вентилятор 1 т | 8 3,9 | 6-44 3-14 | 36 37 |
| Сборка грейфера Сборка грейфера со стыковкой челюстей, установкой верхних и нижних блоков и подвижных балок. | 6 разр. - 1 4 " - 1 3 " - 2 | 1 грейфер 1 т | 13,5 1,2 | 10-97 0-97,5 | 38 39 |
| Запасовка полиспастов грейфера | |||||
| 1. Подготовка подвески | 5 разр. - 1 | 1 канат | 28 | 21-78 | 40 |
| траверсы к запасовке. | 4 " - 2 | 100 м | 9,5 | 7-39 | 41 |
| 2. Размотка каната. 3. Запасовка полиспастов. | 3 " - 2 | ||||
| Установка ограничителя перекоса моста | |||||
| 1. Сборка по месту огра- | 5 разр. - 1 | 1 огра- | 6,5 | 5-53 | 42 |
| ничителя перекоса моста из отдельных деталей с креплением к конструкции моста. | 4 " - 1 | ничитель | |||
| 2. Запасовка каната. | |||||
| Установка башмаков токоприемника Установка башмаков на штанге рамы грейферной тележки с креплением. | 6 разр. - 1 4 " - 2 3 " - 2 | 1 башмак 1 т | 12,5 6,2 | 10-10 5-01 | 43 44 |
| Монтаж токоподвода 1. Разметка мест установки. 2. Установка листов, швеллеров и кронштейнов токоподвода. 3. Установка рычага полиспаста. 4. Установка лебедки. 5. Установка кареток. 6. Заводка цепи на каретки. 7. Установка блоков. 8. Запасовка стального каната. | 6 разр. - 1 5 " - 1 4 " - 2 | 1 т | 22 | 19-53 | 45 |
| Монтаж ремонтного оборудования | |||||
| 1. Установка узлов ре- | 6 разр. - 1 | 1 т | 18 | 16-56 | 46 |
| монтного оборудования. | 5 " - 1 | ||||
| 2. Установка ограждающего кожуха. 3. Запасовка стального каната механизма подъема. 4. Установка электродвигателя. | 4 " - 1 |
ГЛАВА 6. МОНТАЖ КРАНОВ КОНСОЛЬНЫХ
§ Е28-2-20. Монтаж крана велосипедного
| Наименование и состав работ | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|
| 1. Сборка крана из отдельных | 1 кран | 31 | 23-10 | 1 |
| элементов. 2. Установка крана. | 1 т массы | 2,4 | 1-79 | 2 |
| 3. Установка блоков и запасовка их стальным канатом. 4. Надевание и крепление цепей. | ||||
| 5. Испытание крана вхолостую и под нагрузкой. |
§ Е28-2-21. Монтаж кранов консольных
" 4 " - 2 " 3 " - 2
| Наименование и состав работ | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|
| 1. Сборка металлоконструкций | 1 кран | 12,5 | 9-73 | 1 |
| крана. 2. Установка металлоконструкций крана (мачт, ферм, укосин, монорельсов, опорных конструкций). 3. Установка механизма передвижения и всех подшипников крана. 4. Установка грузовой тележки на рельсовый путь. 5. Оснастка подъемного полиспаста и блоков механизма передвижения тележки. | 1 т массы | 10,5 | 8-17 | 2 |
| 6. Выверка всех частей крана. | ||||
| 7. Испытание крана вхолостую и под нагрузкой. |
ГЛАВА 7. РАЗНЫЕ РАБОТЫ
Нормами и расценками настоящей главы предусмотрены работы, встречающиеся при монтаже кранов различных типов.
§ Е28-2-22. Установка рельсовых захватов
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|---|
| Установка захвата с электрическим приводом | |||||
| 1. Установка захвата с | 6 разр. - 1 | ||||
| креплением. 2. Запасовка | 4 " - 1 | ||||
| стальных канатов. При массе захвата, т: | 3 " - 2 | ||||
| до 2 | 1 захват 1 т | 6,3 7,5 | 5-12 6-09 | 1 2 | |
| св. 2 | 6 разр. - 1 4 " - 2 3 " - 2 | 1 захват 1 т | 12,5 4,4 | 10-10 3-56 | 3 4 |
| Установка захвата с ручным приводом Установка захвата с креплением. | 6 разр. - 1 4 " - 1 3 " - 1 | 1 захват 1 т | 0,98 9,7 | 0-83,3 8-25 | 5 6 |
§ Е28-2-23. Установка лестниц, площадок и ограждений
| Состав работы | Состав звена монтажников | Н. вр. | Расц. |
|---|---|---|---|
| Установка лестниц, площадок и ограждений с креплением. | 4 разр. - 2 3 " - 1 | 22 | 16-72 |
§ Е28-2-24. Монтаж вспомогательных приспособлений
| Состав работы | Состав звена монтажников | Н. вр. | Расц. |
|---|---|---|---|
| Установка подмостей, монтажных лестниц, люлек, якорей и деревянных настилов | 4 разр. - 1 3 " - 2 | 0,3 | 0-21,9 |
§ Е28-2-25. Установка мелких механизмов и приборов
| Наименование и состав работ | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|
| Установка ограничителя грузоподъемности Установка ограничителя грузоподъемности с креплением | 1 ограничитель | 3,5 | 2-61 | 1 |
| Установка кольцевого токосъемника Установка кольцевого токосъемника с креплением. | 1 токосъемник | 0,5 | 0-37,3 | 2 |
| Установка указателя вылета стрелы Установка указателя вылета стрелы с креплением. | 1 указатель | 0,5 | 0-37,3 | 3 |
| Установка конечных выключателей Установка конечных выключателей с креплением. | 1 выключатель | 0,5 | 0-37,3 | 4 |
| Установка указателя давления ветра Установка указателя с креплением. | 1 указатель | 0,3 | 0-22,4 | 5 |
§ Е28-2-26. Технический осмотр и смазка всех узлов крана
| Состав работы | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
|---|---|---|---|---|---|
| 1. Снятие кожухов и кры- | 4 разр. - 1 | 1 кран | 17 | 12-67 | 1 |
| шек. 2. Осмотр механизмов. | 3 " - 1 | 1 т гру- | 0,5 | 0-37,3 | 2 |
| 3. Шприцевание подшипников. | зоподъ- | ||||
| 4. Заливка масла в редукторы. 5. Установка кожухов и крышек. | емности |
Примечание. При определении грузоподъемности крана следует принимать сумму грузоподъемности главных и вспомогательных подъемов.
§ Е28-2-27. Испытание кранов
" 4 " - 2 " 3 " - 2
| Состав работы | Грузоподъемность, т | Измерители | Н. вр. | Расц. | N |
| 1. Подготовка груза. | До 25 | 1 кран | 37,5 | 30-30 | 1 |
| 2. Проверка системы смазки. | 1 т грузо- | 0,24 | 0-19,4 | 2 | |
| 3. Опробование работы механизмов вхолостую и под нагрузкой с регулировкой и | Св. 25 | подъемности | |||
| устранением обнаруженных дефектов. 4. Наблюдение за работой механизмов в течение установленного календарного времени. | 1 кран 1 т грузоподъемности | 104 0,59 | 84-03 0-47,7 | 3 4 |
Примечание. При определении грузоподъемности крана следует принимать сумму грузоподъемности главных и вспомогательных подъемов.
§ Е28-2-28. Демонтаж рельсовых захватов
| Наименование и состав работ | Состав звена монтажников | Измерители | Н. вр. | Расц. | N |
| Снятие захвата с электрическим приводом | |||||
| 1. Распасовка стального | 6 разр. — 1 | ||||
| каната. 2. Снятие захвата. | 4 « — 1» | ||||
| 3. Маркировка. | 3 « — 2» | ||||
| При массе захвата, т: | |||||
| до 2 | 1 захват 1 т | 2,8 3,3 | 2-28 2-68 | 1 2 | |
| св. 2 | 1 захват 1 т | 5,7 2 | 4-63 1-63 | 3 4 | |
| Снятие захвата с ручным приводом | |||||
| 1. Снятие захвата. | 4 разр. — 1 | 1 захват | 0,44 | 0-32,8 | 5 |
| 2. Маркировка. | 3 « — 1» | 1 т | 4,3 | 3-20 | 6 |
§ Е28-2-29. Демонтаж лестниц, площадок, ограждений
| Состав работы | Состав звена монтажников | Н. вр. | Расц. |
|---|---|---|---|
| Снятие лестниц, площадок и ограждений | 3 разр. — 2 | 9,6 | 6-72 |
§ Е28-2-30. Газовая резка и прихватка сваркой при монтаже и демонтаже кранов
| Наименование работ | Состав звена | Н. вр. | Расц. | N |
|---|---|---|---|---|
| Газовая резка | Газорезчик 4 разр. | 0,11 | 0-08,7 | 1 |
| Прихватка сваркой | Электросварщик 4 разр. | 0,15 | 0-11,9 | 2 |
